Как принять IT-проект: чек-лист для заказчика

23 апреля 2026

4 минуты


В конце каждого IT-проекта наступает этап приемки: после месяцев разработки заказчик наконец может оценить результат. Но, чтобы принять проект, недостаточно просто убедиться, что система работает.

Этот этап нужен, чтобы зафиксировать результат с точки зрения бизнеса, техники и договорных обязательств и корректно завершить проект.

В этом материале разбираем, как принять IT-проект и на что обратить внимание.

Что такое приемка IT-проекта и зачем она нужна

Приемка IT-проекта — это процесс, в котором заказчик фиксирует результат проекта: система соответствует требованиям, работает стабильно и может использоваться в реальной работе. Здесь важно не просто проверить функции, а ответить на более практичный вопрос: решает ли система задачи бизнеса.

В более широком смысле приемка — это момент, когда заказчик получает не только результат проекта, но и управляемость системой: понимание архитектуры, доступы, документацию и возможность развивать решение без критической зависимости от подрядчика.

как принять IT проект

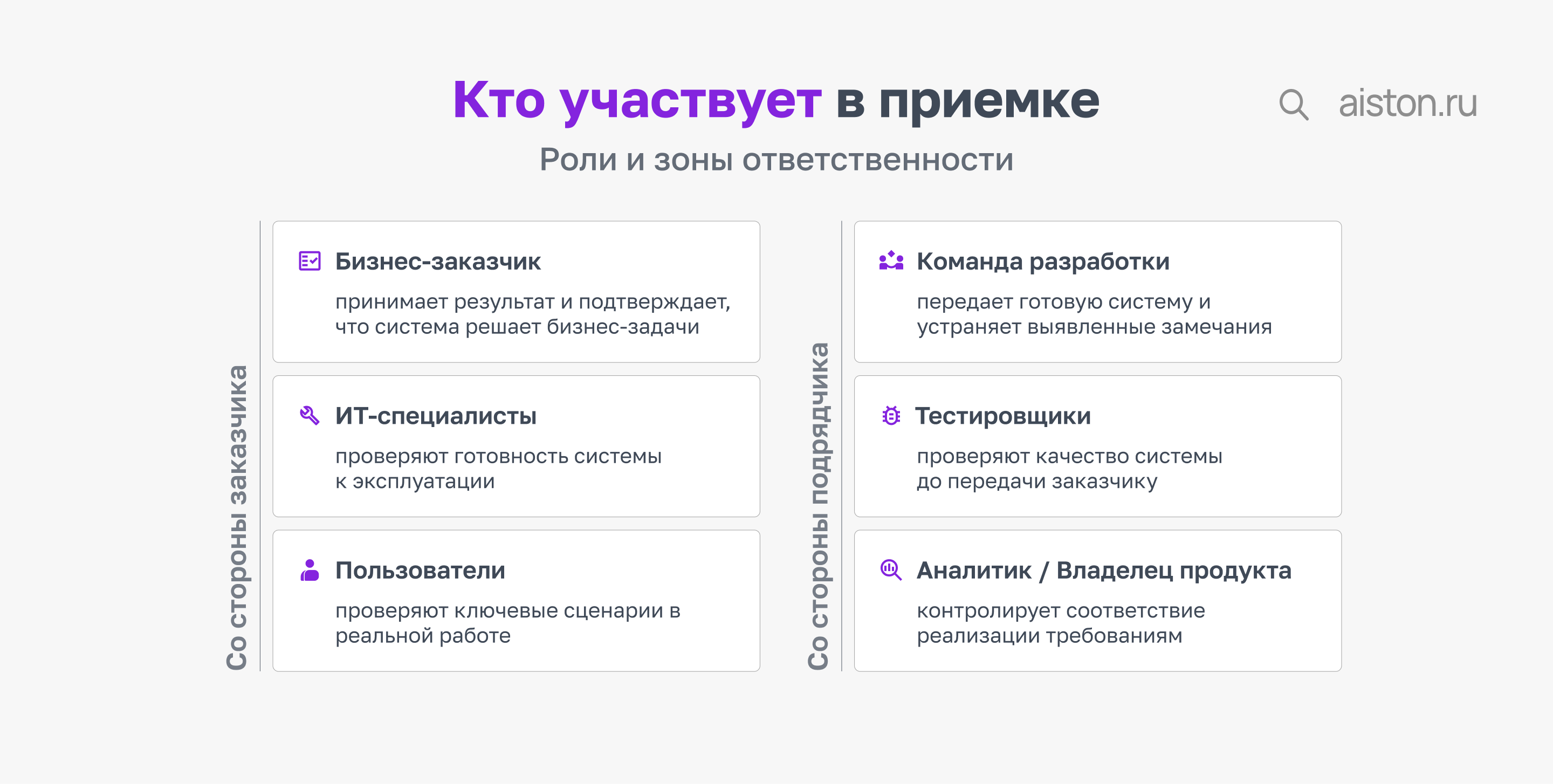

Ключевая роль остается за заказчиком, так как именно он принимает результат работы и подтверждает его соответствие бизнес-задачам.

Когда проект готов к приемке

Перед началом приемки важно убедиться, что проект действительно готов к проверке. Это позволяет избежать ситуации, когда заказчик оценивает незавершенный продукт.

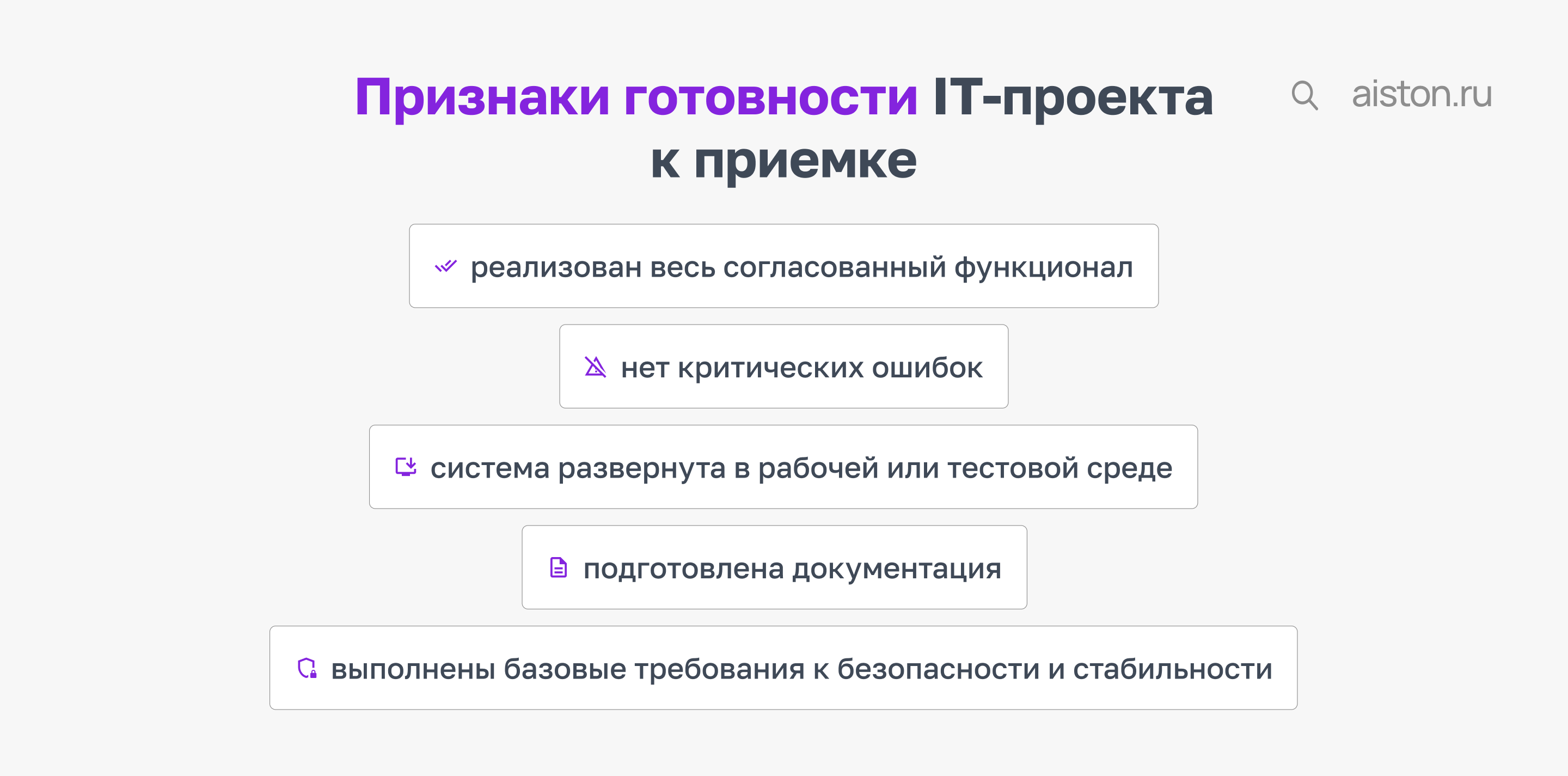

Признаки готовности:

как принять IT проект признаки
  • реализован весь согласованный функционал
  • нет критических ошибок
  • система развернута в рабочей или тестовой среде
  • подготовлена документация
  • выполнены базовые требования к безопасности и стабильности.

Важно: качество приемки напрямую зависит от того, как были зафиксированы требования и критерии успеха на этапе планирования. Если ожидания не определены заранее, оценка результата становится субъективной и приводит к разногласиям между заказчиком и подрядчиком.

Подход к приемке во многом зависит и от модели работы с подрядчиком. В проектах с фиксированной стоимостью (fixed price) обычно проверяют соответствие результата изначальному ТЗ.

В модели time & materials важно отдельно зафиксировать, что именно считается завершенным результатом — иначе проект может формально продолжаться, но система так и не будет готова к реальной эксплуатации.

Ниже представлен чек-лист приемки разработки, который можно использовать как базовый шаблон проверки IT-проекта.

Чек-лист приемки IT-проекта

Процесс приемки удобно разделить на несколько этапов. Это позволяет последовательно проверить продукт, от передачи результатов разработки до финального юридического закрытия проекта.

Вот основные этапы и то, что важно проверить на каждом из них:

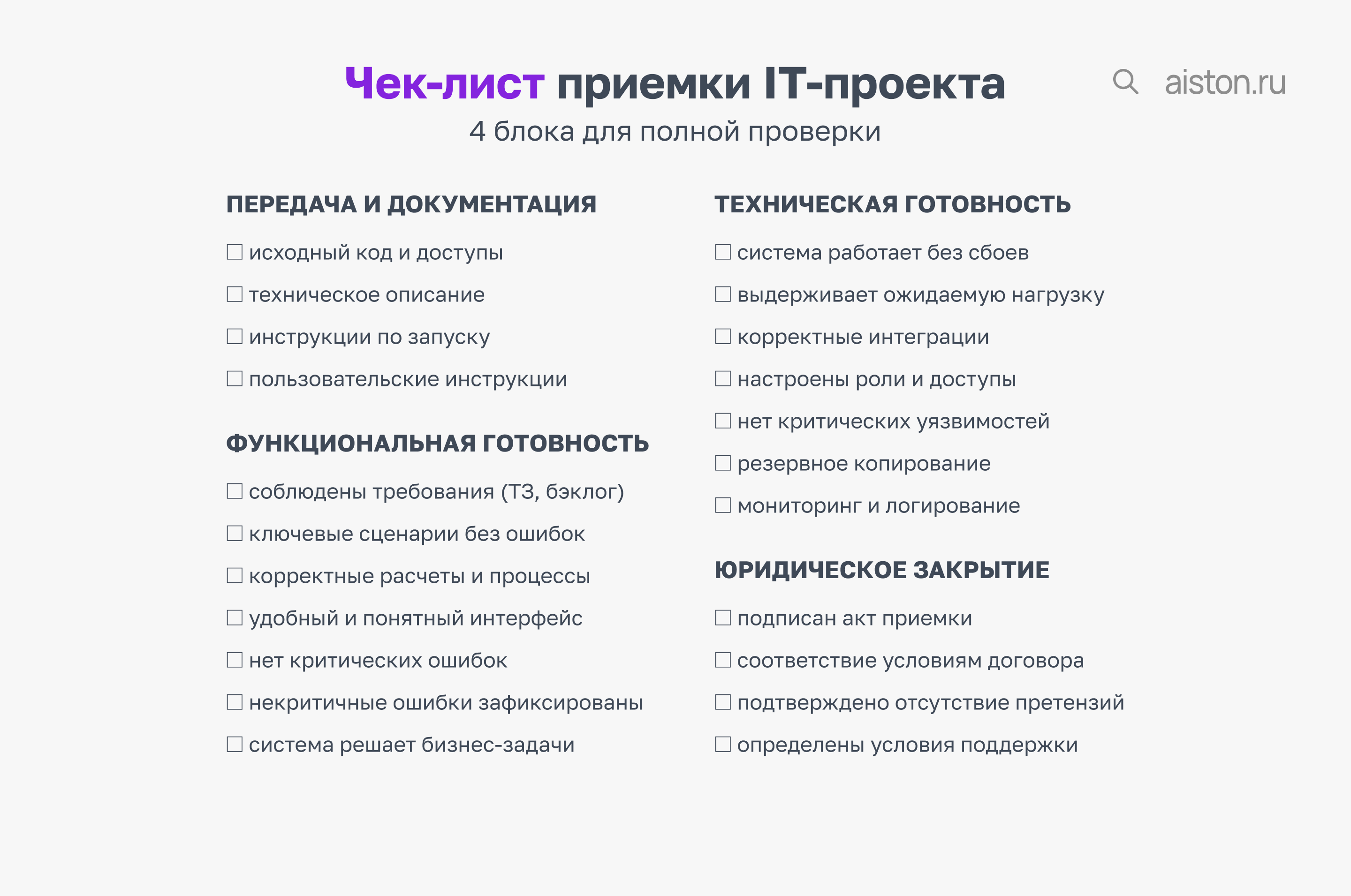

acceptance criteria IT

1 этап. Передача проекта и документация. На этом этапе подрядчик передает заказчику все, что необходимо для полного контроля над системой: исходный код, доступы и документацию.

Важно убедиться, что переданы все ключевые элементы:

  • исходный код
  • доступ ко всем системам
  • техническое описание системы (архитектура, взаимодействия)
  • инструкции по запуску и поддержке системы
  • пользовательские инструкции (как работать с системой).

2 этап. Функциональная готовность. На этом этапе проверяем, как система работает в реальных сценариях и решает ли она бизнес-задачи. Оценка строится не на отдельных функциях, а на том, можно ли использовать систему в работе без ограничений.

Проверяем:

  • реализованы все согласованные требования (ТЗ, бэклог, изменения)
  • ключевые сценарии работают без ошибок (например: заказ, отчеты, поиск)
  • система корректно выполняет расчеты и процессы
  • интерфейс понятен и удобен для пользователей
  • отсутствуют критические ошибки
  • некритичные ошибки зафиксированы (например: опечатки, визуальные недочеты)
  • система решает бизнес-задачи и может использоваться в работе.

3 этап. Техническая готовность. Здесь оцениваем, выдержит ли система реальную эксплуатацию: нагрузку, сбои, интеграции и требования безопасности. Если внутри компании нет достаточной экспертизы, на этом этапе часто привлекают внешних специалистов или независимый аудит.

Проверяем:

  • система стабильна, нет сбоев
  • система выдерживает ожидаемую нагрузку
  • корректно работают интеграции с другими системами
  • настроены роли и доступы
  • нет критических уязвимостей (риск утечек данных, несанкционированного доступа)
  • настроено резервное копирование
  • настроен мониторинг работы системы (отслеживания ошибок и сбоев)
  • ведется логирование.

4 этап. Юридическое закрытие. Фиксируем завершение проекта.

Проверяем:

  • подписан акт приемки
  • зафиксировано соответствие выполненных работ условиям договора
  • подтверждено отсутствие претензий на момент приемки
  • определены условия поддержки.

Типичные ошибки при приемке

Даже при наличии чек-листа компании допускают типовые ошибки, которые приводят к дополнительным затратам и проблемам уже после запуска системы.

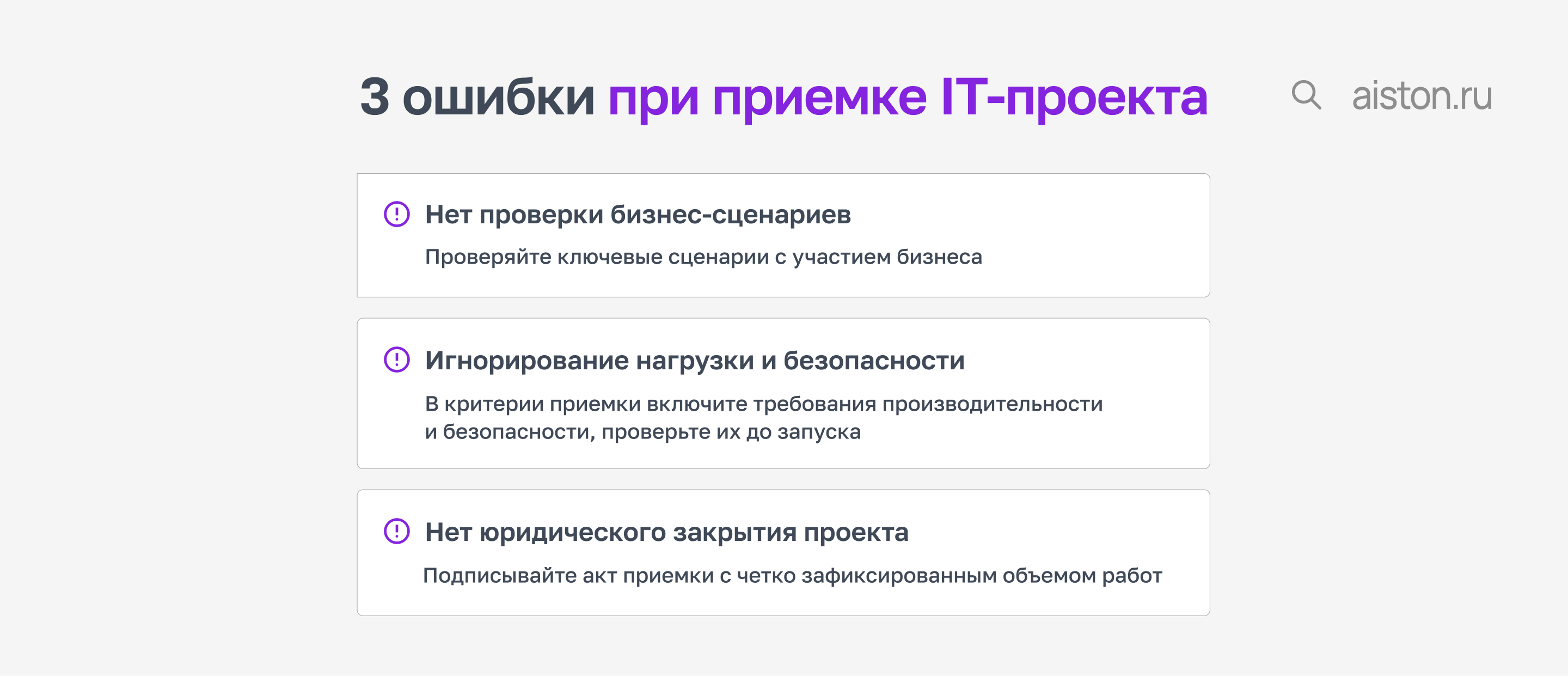

как принять IT проект ошибки
  • Отсутствие проверки бизнес-сценариев. Проект принимается формально, без проверки реального использования. В результате критичные ошибки выявляются уже в работе.

Часто система считается работающей, потому что базовые функции доступны на уровне интерфейса. Но без проверки реальных бизнес-сценариев (например, сквозного процесса от заказа до отчета) критичные проблемы остаются незамеченными до момента реальной эксплуатации.

Как избежать: проверять ключевые сценарии с участием бизнеса (например, оформление заказа, формирование отчетов).

  • Игнорирование нагрузки и безопасности. Система работает в тестах, но не выдерживает реальную эксплуатацию.

На практике мы сталкивались с подобной ситуацией: у компании была выявлена критическая уязвимость и проблемы с резервным копированием, но исправление откладывали. В результате произошел инцидент с полной потерей доступа к системе и резервным копиям, что привело к простою и значительным финансовым потерям.

Как избежать: включать требования к производительности и безопасности в критерии приемки и проверить их до запуска.

  • Неполная передача документации и доступа. Система остается зависимой от подрядчика, ее сложно поддерживать и развивать.

Эта ситуация часто проявляется не сразу. Например, в одном из кейсов компания формально пользовалась инфраструктурой, но не имела доступа к резервным копиям и полной документации. При попытке смены подрядчика передача затянулась и сопровождалась конфликтами, что создало прямые риски для бизнеса.

Как избежать: зафиксировать перечень документации и доступов в договоре и проверить их передачу.

Вывод

Приемка — это ключевой этап, который определяет, как принять IT-проект, чтобы система была готова к эксплуатации. Важно оценивать не только функциональность, но и устойчивость, безопасность, качество передачи знаний и полноту документации. Этому помогает чек-лист приемки разработки, который структурирует проверку и снижает риск пропустить критичные детали.

По опыту Aiston, именно на этапе приемки становятся видны те аспекты системы, которые критично влияют на ее дальнейшую управляемость: архитектурные решения, границы ответственности и качество фиксации требований.

Поэтому ключевой принцип здесь простой: заранее зафиксированные критерии готовности. Именно они переводят приемку из субъективной оценки в управляемый процесс и позволяют запускать систему без скрытых проблем и неопределенности.

Частые вопросы

Собрали ответы на популярные вопросы, чтобы сэкономить ваше время.

Кто со стороны заказчика должен принимать проект?

Приемка не должна быть только на стороне IT или только на стороне бизнеса. Бизнес-заказчик подтверждает, что система действительно решает задачи, ради которых ее делали, а технический специалист оценивает, можно ли ее поддерживать и развивать. Если участвует только одна сторона, часть рисков почти гарантированно останется незамеченной.

Можно ли принять проект с ошибками?

Обязательно ли подписывать акт приемки IT-проекта?

Что делать, если в процессе приемки IT-проекта выявлены проблемы?

Что считается критичной ошибкой в приемке ИТ-проекта?

Читайте также

Инхаус или аутсорс: что выбрать для разработки IT-проекта?

Разработка и внедрение продуктов и систем in-house или outsourcing — это не просто два подхода к управлению проектами, это две разные стратегии ведения бизнеса.

Читать на сайте
Читать на сайте

4 минуты

Часто компании сталкиваются с огромным количеством предложений — IT-агентства обещают инновации, ускорение процессов и экономию ресурсов. Однако успешное сотрудничество с подрядчиком требует тщательного подхода, где важны не только цена и репутация, но и соответствие ожиданий и реальных возможностей.

Создание цифрового продукта — это не линейный процесс, а скорее диалог с рынком и пользователями. Если мы по-настоящему понимаем, для кого и зачем делаем, технология сможет решать реальные...

Запуск нового IT-продукта – это всегда работа в условиях неопределенности. Пока идея оформляется, рынок меняется, а конкуренты могут опередить с аналогичным решением. Чтобы не тратить месяцы на разработку без гарантий успеха, компании выбирают разработку MVP. Это не черновик и не «урезанная версия», а стратегический инструмент для проверки гипотез.

ERP-система представляет собой комплексное программное решение, разработанное для автоматизации бизнес-процессов. С её помощью можно наладить сквозное управление финансами, контролировать складские операции, координировать работу с персоналом и управлять другими направлениями деятельности.

Санкт-Петербург,
Гороховая ул., 16/71

Москва,
ул. Обручева, 23, корп. 3

Карта сайта

© 2026 IT-компания Aiston

ООО "ЭЙСТОН"
ИНН 9725191158
ОГРН 1257700375690
contact@aiston.ru

Навигация

О компанииМедиа-хабВакансииКонтактыНаш стек

Навигация

УслугиПроектыМедиа-хаб
Презентация PDF
pr@aiston.ru

Услуги

Проектирование и UX/UI дизайнWeb- и mobile-разработкаАвтоматизацияIT-инфраструктураИнформационная безопасностьЦифровая трансформацияРечевая аналитикаАутстафф разработчиков и devOpsГотовые решения
