Как ставить задачи разработчикам: инструкция для бизнеса с примером ТЗ

25 июня 2026

5 минут


Управление разработкой цифрового продукта начинается не с кода, а с требований. Ошибки на этом этапе часто обходятся дороже самой реализации.

Если задача сформулирована недостаточно подробно, заказчик и команда могут по-разному понимать ожидаемый результат. В итоге с технической точки зрения работа оказывается выполнена, а с точки зрения бизнеса — нет.

В статье разбираем, как подготовить ТЗ для разработчика, и показываем пример технического задания на разработку корпоративной системы. Его структуру можно использовать как основу для своего проекта.

Что такое техническое задание

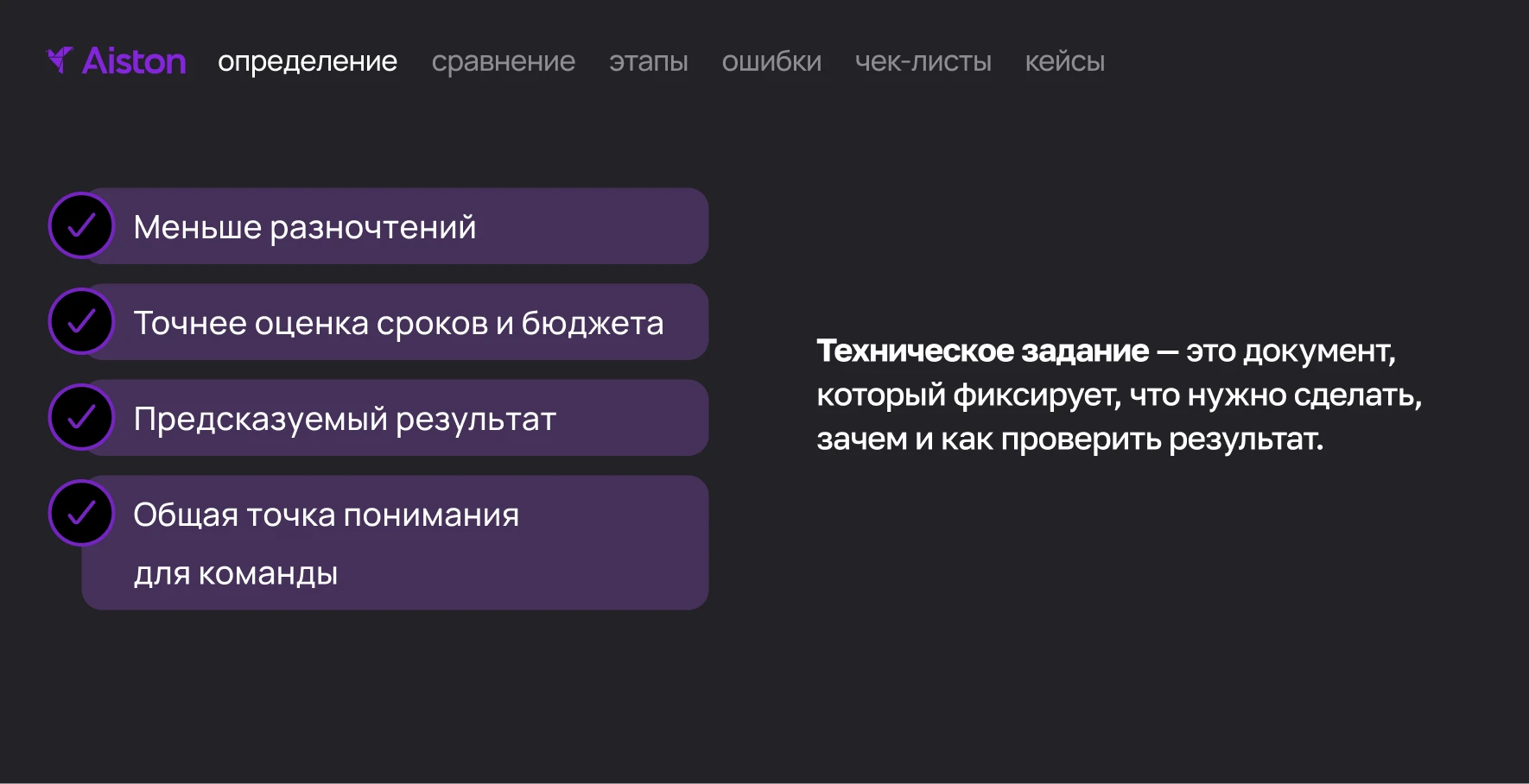

что такое ТЗ разработчику

Техническое задание — это документ, который фиксирует, что нужно сделать, зачем и как проверить результат. Оно помогает избежать разночтений между бизнесом и командой, точнее оценить сроки и бюджет, а также сделать результат разработки более предсказуемым.

Исправить требования на этапе составления ТЗ обычно занимает несколько минут или часов обсуждения.

Но если проблема обнаруживается в процессе разработки, приходится переделывать и тестировать код, заново согласовывать результат. Это влияет на сроки, стоимость и качество проекта, а в отдельных случаях может привести к накоплению технического долга. В крупных проектах стоимость таких изменений может многократно превышать затраты на первоначальную проработку требований.

Поэтому инвестиции в подготовку ТЗ окупаются не только сокращением сроков, но и снижением расходов на доработки.

Сегодня компании всё чаще используют ИИ для подготовки ТЗ. Но передавать сгенерированный документ в разработку без проверки нельзя: компания может согласовать требования, которые сама не разобрала, и получить слишком сложный и дорогой проект. Поэтому разработка ТЗ должна начинаться с тщательной проверки и выбора объёма, который компания готова реализовать и использовать.

Из чего состоит правильно поставленная задача

Для небольшой доработки может быть достаточно карточки с описанием изменения и критериями приёмки. Для корпоративной системы потребуется раскрыть отдельные функции и связи между ними.

Ниже приведён образец технического задания на разработку программного обеспечения на примере доработки внутреннего портала. Это структура с примерами заполнения: конкретные параметры необходимо согласовать для своего проекта.

Шаблон ТЗ на разработку: структура и пример заполнения

Предположим, сотрудники компании уже создают заявки на закупку во внутреннем портале. Но согласование проходит по электронной почте: решения теряются в переписке, а инициаторам приходится уточнять статус у коллег.

Компания хочет перенести согласование в портал. На этом примере рассмотрим, какие сведения должны появиться в документе.

1. Текущее состояние системы

Если система уже существует, сначала фиксируют, как она работает сейчас. Это позволяет определить необходимые изменения и учесть их влияние на действующие функции.

В разделе описывают:

  • Рабочий процесс. Кто участвует в нём и какие действия выполняет.
  • Существующие функции. Что уже реализовано и какие части продукта затронет доработка.
  • Данные и интеграции. Где хранится информация и с какими программами настроен обмен.
  • Техническое устройство. Какие технологии используются, где размещена система и доступен ли исходный код.
  • Проблемы и ограничения. Что мешает работе и какие условия необходимо учитывать.

В нашем примере нужно изучить существующую форму заявки и её передачу в учётную программу. Затем определить, как добавить согласование, сохранив действующие заявки и историю работы.

Если актуальной документации нет, сначала потребуется обследовать систему. Его результаты станут основой для требований к доработке.

2. Цели и границы проекта

Опишите, что компания хочет изменить и какой результат ожидает получить. Затем определите, какие возможности входят в проект.

В нашем примере: сотрудники должны подавать и согласовывать заявки внутри портала. Инициатор должен видеть текущий статус, а ответственный руководитель — получать заявки на рассмотрение.

Здесь же фиксируют, что не входит в разработку. Например, складской учёт остаётся в действующей программе, а автоматический выбор поставщиков откладывается.

Если есть обязательная дата запуска или ограничение бюджета, их также нужно указать. Бизнес-цель и результат разработки при этом оценивают отдельно.

3. Пользователи и права доступа

Перечислите роли и опишите доступные каждой из них действия (простой формулировки «предусмотреть разные права» недостаточно).

Например:

  • Сотрудник создаёт заявку и отслеживает её рассмотрение.
  • Руководитель согласовывает заявки своего подразделения или возвращает их на уточнение.
  • Специалист по закупкам получает согласованные заявки для дальнейшей работы.
  • Администратор управляет настройками маршрутов согласования.

4. Функциональные требования

Опишите, что должна делать система. Требования удобно группировать по функциям или разделам продукта.

Например, для создания заявки нужно определить:

  • Какие поля заполняет сотрудник и какие из них обязательны.
  • Можно ли сохранить черновик и продолжить заполнение позже.
  • При каких условиях заявка отправляется на согласование.
  • Можно ли изменить или отозвать отправленную заявку.

Требования должны объяснять поведение продукта. Вместо «добавить уведомления» нужно указать, кто получает сообщение, при каком событии и через какой канал.

Пример требования: после отправки заявки руководитель подразделения получает уведомление в портале со ссылкой на её рассмотрение.

5. Правила работы и пользовательские сценарии

Функции нужно связать в последовательный процесс. Для этого описывают путь пользователя от начала задачи до результата и правила перехода между этапами.

В нашем примере: сотрудник заполняет заявку и отправляет её руководителю. После согласования она поступает специалисту по закупкам. Если сумма превышает установленный порог, требуется дополнительное решение финансового директора.

Отдельно разбирают отклонения от основного сценария:

  • Руководитель возвращает заявку на уточнение.
  • Инициатор отзывает заявку до завершения согласования.
  • Ответственный сотрудник временно отсутствует.
  • Участник пытается изменить уже согласованные сведения.

Для каждой ситуации нужно определить дальнейшее поведение системы. Например, при возврате на уточнение заявка должна снова стать доступной инициатору для редактирования, а комментарий руководителя — сохраниться.

6. Данные и интеграции

Укажите, какую информацию использует система и как она взаимодействует с другими программами.

В нашем примере: сведения о сотрудниках и подразделениях поступают из кадровой системы, а согласованная заявка передаётся в учётную программу.

Для каждого обмена фиксируют:

  • Состав передаваемых данных.
  • Направление и условия передачи.
  • Соответствие полей и справочников в разных программах.
  • Поведение при ошибке или временной недоступности другой системы.
  • Порядок повторной передачи, исключающий создание дубликатов.

Если возможности подключаемой программы пока неизвестны, их необходимо исследовать. Иначе оценка интеграции будет строиться на предположениях.

7. Требования к интерфейсу и работе системы

Определите, какие экраны нужны пользователям и как на них будет представлена информация. Макеты и схемы переходов можно оформить приложениями к ТЗ.

Также зафиксируйте условия работы продукта:

  • Совместимость. Поддерживаемые устройства и браузеры.
  • Производительность. Допустимое время выполнения операций при согласованной нагрузке.
  • Защита информации. Правила доступа к данным и регистрации значимых действий.
  • Надёжность. Требования к резервному копированию и восстановлению после сбоев.

Требование должно задавать допустимое время открытия и условия, при которых его измеряют.

8. Внедрение и передаваемые материалы

Определите, что потребуется для запуска системы и что компания получит по завершении работ.

Для существующего портала важно согласовать порядок обновления. Например, потребуется ли остановка работы и как сохранить созданные ранее заявки.

В ТЗ также фиксируют:

  • Где будет размещена система и кто предоставляет инфраструктуру.
  • Какие данные нужно перенести или подготовить.
  • Какие инструкции потребуются пользователям и администраторам.
  • В каком составе передаются исходный код и техническая документация.
  • Кто отвечает за запуск и проверку системы после установки.

Это позволяет заранее учесть работу, которая не видна на макетах, но необходима для использования продукта.

9. Критерии и порядок приёмки

Критерии приёмки определяют, когда работа считается выполненной. Они должны быть связаны с требованиями и допускать однозначную проверку.

Например, при проверке согласования заявки нужно убедиться, что:

  • Заявка поступает руководителю нужного подразделения.
  • После возврата на уточнение сотрудник может исправить сведения и отправить её повторно.
  • Решения участников сохраняются в истории.
  • Согласованная заявка передаётся в учётную программу без дублирования.
  • Пользователь без необходимых прав не может изменить решение руководителя.

Кроме критериев, определяют порядок приёмки: кто проверяет результат и как фиксируются замечания.

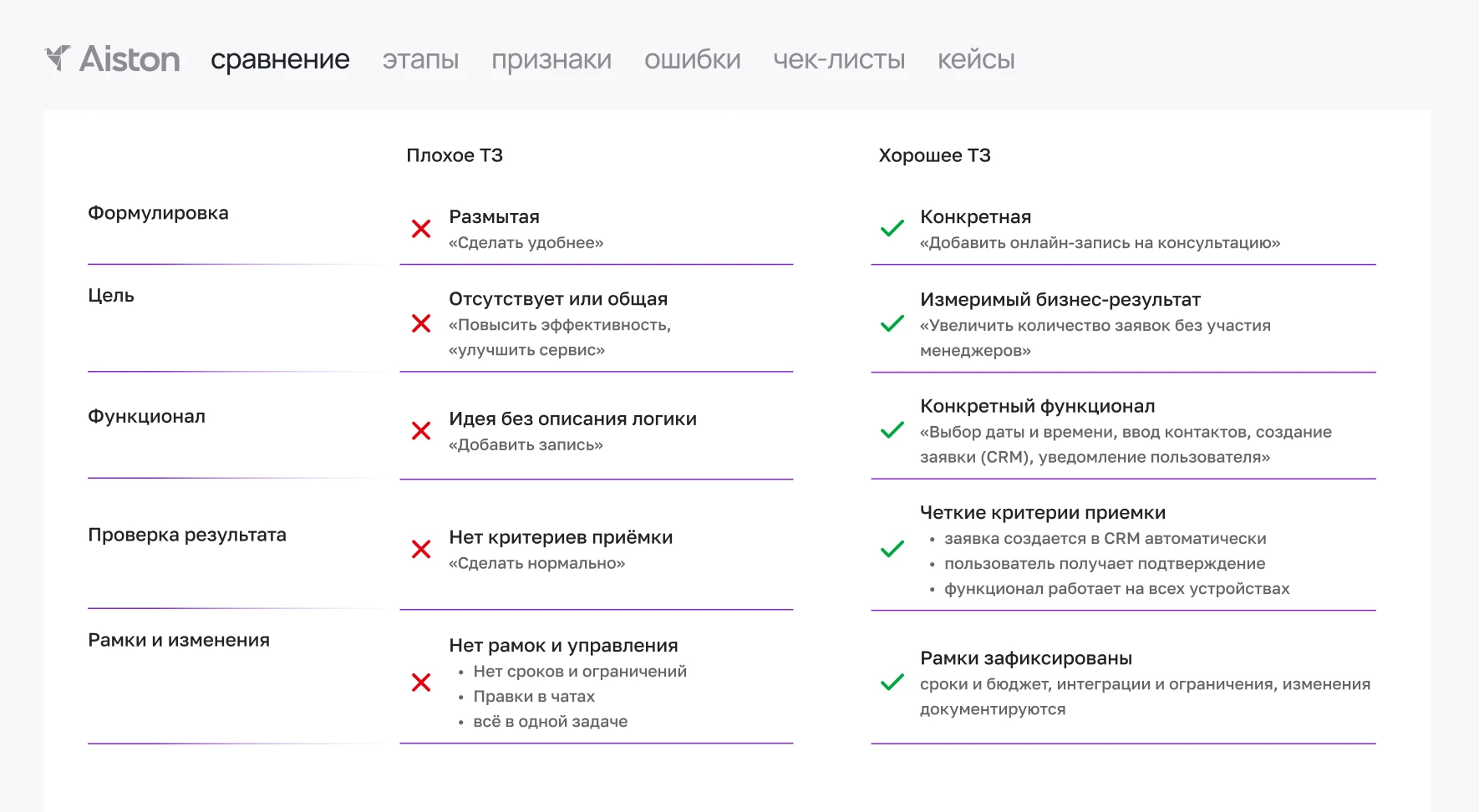

ТЗ разработчику пример

Приведённый пример технического задания на разработку показывает уровень детализации документа. Для реального проекта потребуется заполнить конкретные значения и приложить необходимые материалы. Нерешённые вопросы нужно зафиксировать вместе с ответственными за их уточнение.

Как из ТЗ появляются задачи для разработки

После согласования требований команда разбивает работу на отдельные задачи. Это называют декомпозицией.

При этом важно сохранить связь каждой задачи с исходным требованием. Такая связь называется трассируемостью требований.

На практике пунктам ТЗ присваивают номера, а в задачах разработки указывают ссылки на них. С требованиями связывают и проверки. Это позволяет увидеть, какие возможности уже реализованы и какие ещё не проверены.

Если требование изменится, команда сможет найти связанные задачи и определить, что потребуется пересмотреть.

ТЗ для разработчика и подробный список задач можно вести отдельно. Например, согласованные требования хранить в проектной документации, а работу по их реализации — в системе управления проектами. Главное, чтобы связь между ними сохранялась.

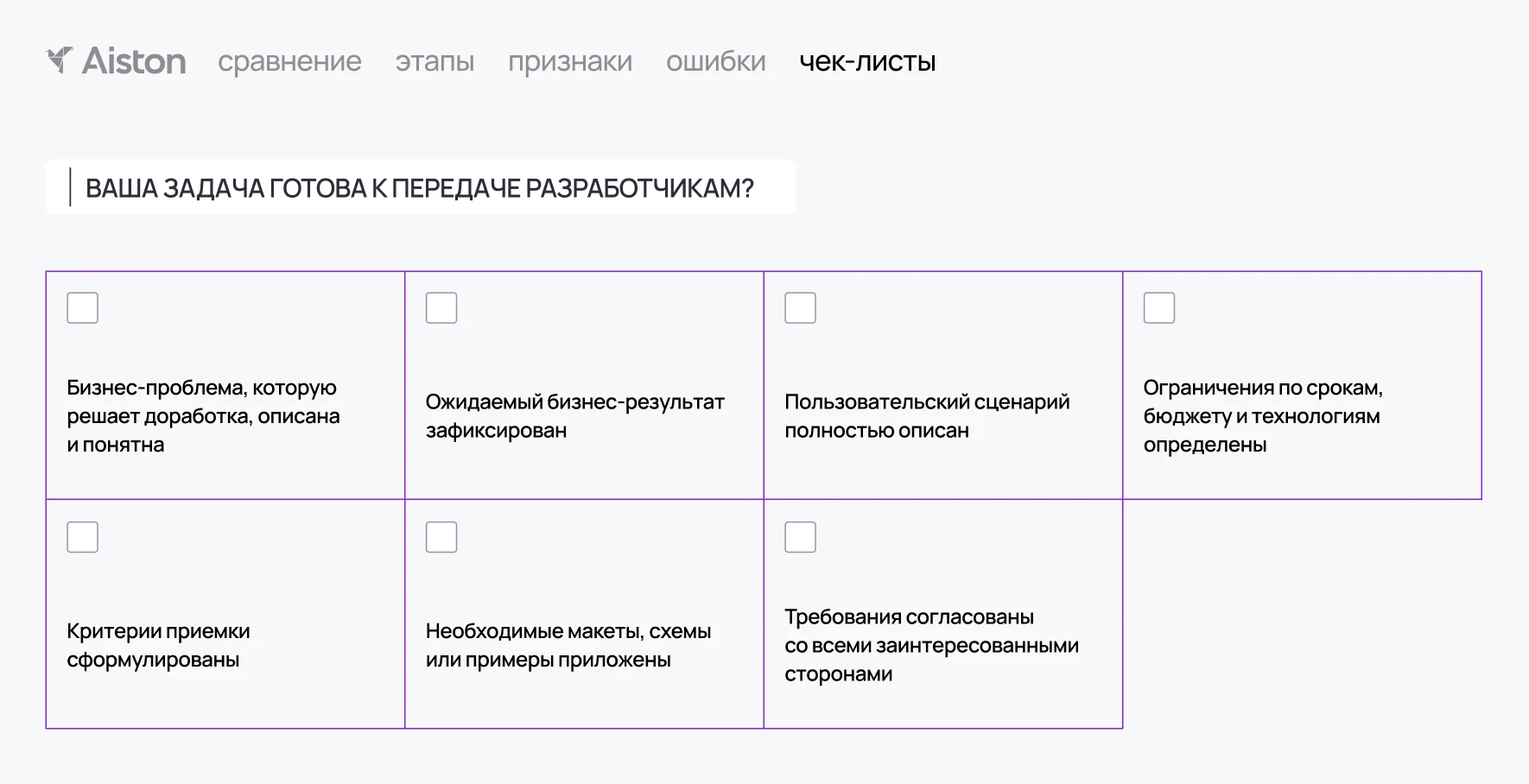

Чек-лист готовности задачи к разработке

Перед передачей ТЗ полезно пройтись по чек-листу:

как ставить задачи программистам
  • Понятна ли бизнес-проблема, которую решает доработка?
  • Определен ли ожидаемый результат для бизнеса?
  • Описан ли пользовательский сценарий?
  • Зафиксированы ли ограничения по срокам, бюджету и технологиям?
  • Есть ли критерии приемки?
  • Приложены ли необходимые макеты, схемы или примеры?
  • Согласованы ли требования со всеми заинтересованными сторонами?

Если по всем пункты соблюдены, задачу можно отдавать в разработку.

Типичные ошибки при постановке задач

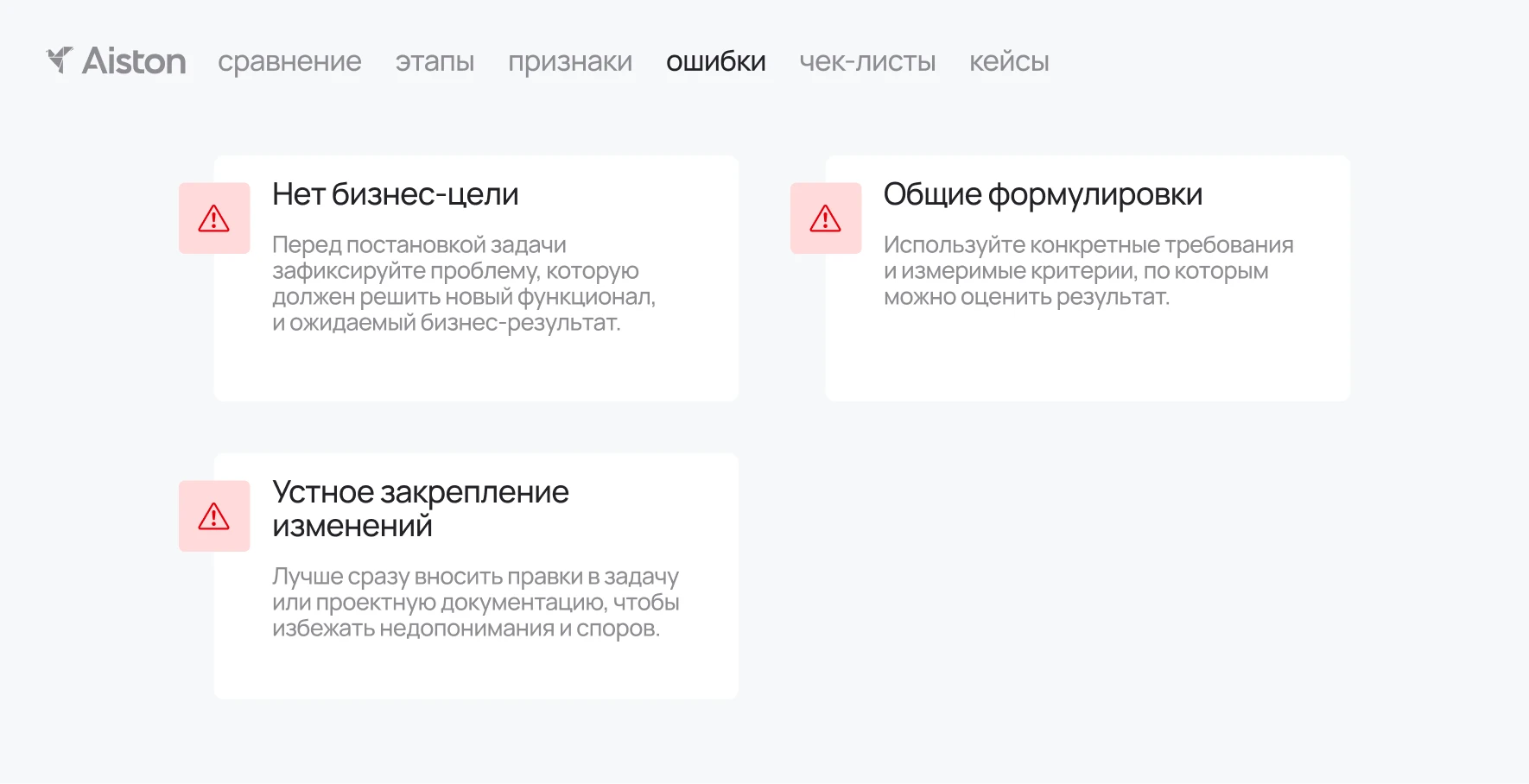

Управление разработкой типичные ошибки

Самая распространенная ошибка — отсутствие бизнес-цели. Команда понимает, что нужно сделать, но не понимает, какой результат ожидает заказчик. Чтобы этого избежать, перед постановкой задачи зафиксируйте проблему, которую должен решить новый функционал, и ожидаемый бизнес-результат.

Не менее часто встречаются слишком общие формулировки. Например, улучшить интерфейс или ускорить систему. Такие требования практически невозможно объективно проверить после завершения работ. Используйте конкретные требования и измеримые критерии, по которым можно оценить результат.

И последнее — не фиксировать изменения в документации. Нередко правки обсуждаются устно или в мессенджерах, поэтому спустя время участникам проекта сложно восстановить историю принятых решений. Все изменения лучше сразу вносить в задачу или проектную документацию, чтобы избежать недопонимания и споров.

Вывод

Хорошо выстроенное управление разработкой начинается с понятных требований. Документ должен объяснять, какой продукт нужен компании и как будет проверяться его работа.

Используйте шаблон ТЗ на разработку как основу, но заполняйте его с учётом своих процессов. Объёмный документ не заменит обсуждения спорных правил, а подробное описание далёких планов не поможет запустить первую версию.

В Aiston мы помогаем компаниям прорабатывать требования, проектировать решения и запускать цифровые продукты с учётом бизнес-целей. В рамках этой работы определяем границы проекта и согласовываем требования, чтобы команда могла оценить объём разработки до её начала.

Если вам нужна помощь с разработкой ТЗ или доработкой существующей системы, обсудите задачу с нами.

Частые вопросы

Собрали ответы на популярные вопросы, чтобы сэкономить ваше время.

Кто должен составлять ТЗ для разработчиков?

Подготовкой технического задания может заниматься руководитель проекта, бизнес-аналитик, продакт-менеджер или сам заказчик. Главное, чтобы документ содержал понятное описание бизнес-целей, требований и ожидаемого результата.

Нужно ли писать ТЗ для небольших задач?

Что важнее: подробное ТЗ или устное обсуждение задачи?

Как ставить задачи программистам, если нет технических знаний?

Что делать, если требования изменились во время разработки?

Как понять, что задача выполнена правильно?

Чем техническое задание отличается от обычного описания задачи?

Читайте также

Инхаус или аутсорс: что выбрать для разработки IT-проекта?

Разработка и внедрение продуктов и систем in-house или outsourcing — это не просто два подхода к управлению проектами, это две разные стратегии ведения бизнеса.

Читать на сайте
Читать на сайте

4 минуты

Часто компании сталкиваются с огромным количеством предложений — IT-агентства обещают инновации, ускорение процессов и экономию ресурсов. Однако успешное сотрудничество с подрядчиком требует тщательного подхода, где важны не только цена и репутация, но и соответствие ожиданий и реальных возможностей.

Создание цифрового продукта — это не линейный процесс, а скорее диалог с рынком и пользователями. Если мы по-настоящему понимаем, для кого и зачем делаем, технология сможет решать реальные...

Когда бизнес планирует новый IT-продукт, нужно определить, что войдёт в первую версию. Какие возможности понадобятся пользователям сразу? Что можно отложить до тех пор, пока появятся данные об использовании?

ERP-система представляет собой комплексное программное решение, разработанное для автоматизации бизнес-процессов. С её помощью можно наладить сквозное управление финансами, контролировать складские операции, координировать работу с персоналом и управлять другими направлениями деятельности.

Санкт-Петербург,
Гороховая ул., 16/71

Москва,
ул. Обручева, 23, корп. 3

Карта сайта

© 2026 IT-компания Aiston

Общество с ограниченной ответственностью "Эйстон"
ИНН/КПП: 9725191158 / 772501001
ОГРН 1257700375690
contact@aiston.ru

Навигация

О компанииМедиа-хабВакансииКонтактыНаш стек

Навигация

УслугиПроектыМедиа-хаб
Презентация PDF
pr@aiston.ru

Услуги

Проектирование и UX/UI дизайнWeb- и mobile-разработкаАвтоматизацияIT-инфраструктураИнформационная безопасностьЦифровая трансформацияРечевая аналитикаАутстафф разработчиков и devOpsГотовые решения
